一、編織袋圍堰施工流程
現場勘察→材料準備→測量放樣→編織袋投放、堆碼→築土振搗→出水口施工→圍堰拆除、河道疏通。
二、編織袋圍堰施工方法
1、通過進行現場勘察,查看現場水文地質情況,我司選擇木樁預埋、編織袋裝土填築圍堰。圍堰所用土方采用現場調運,平均運距約500米,采用挖掘機挖土,裝載機運至現場。
2、根據圖紙、出水口施工工作麵等進行測量放樣,確定出圍堰位置。
3、木樁預埋,預埋木樁間距為30cm。預埋的木樁必須進入持力層50cm以上,預埋完畢的木樁露出水麵至少一米,以保證後期水位升高可以繼續碼放沙袋。預埋木樁采用人工釘樁,樁頂用鐵套筒保護,防止在擊打過程中損壞木樁。預埋木樁50cm左右時進行投放沙袋,循序漸進,這樣施工人員可以站在碼放完畢的沙袋上進行木樁預埋。
投放沙袋的速度不得快於木樁預埋的速度,避免木樁直接釘在沙袋上造成傾斜。
4、投放袋裝量為袋容量1/3~1/2的編織袋,編織袋投放前盡可能清除堰底河床上的雜物、樹根、雜草等,以減少滲漏;袋口應用麻繩或綁紮絲綁紮,並進行平整。投放編織袋時不得采用拋投,必須
采用順坡滑落的方式,並要求上下層互相錯縫,且盡可能堆碼整齊,在水中投放編織袋,可用一對帶鉤子的杆子鉤送就位。當編織袋圍堰至水中心時由於流水麵減小而水流流速變大時,外側絲袋可裝小卵石或粗砂以免衝走。編織袋應順坡送入水中,以免離析,造成滲漏。

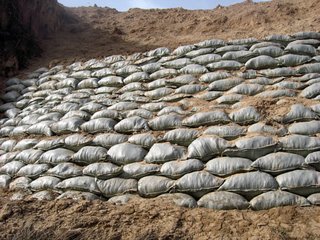

編織袋圍堰
5、堰堤的寬度、坡度應視水的深度和流速而定。通過現場水文條件勘測,我司堆砌圍堰的堰頂寬度要保證1米的寬度,堰堤外側放坡為1:2。
6、編織袋堆碼到一定長度時,要注意及時填築抗滲性能較好的土(粘土)。填築土方時,要注意填築速度,不宜超過碼袋的速度,應保持一定的距離,以免編織袋直接落在鬆散填土上,但也不宜太滯後,否則投袋碼袋不方便。在填築(粘土)時不要直接向水中倒土,而應將土倒在已出水麵的堰頭上,自河床的淺水側逐步向深水方推進,嚴防湧水,避免堰堤坍塌是圍堰成敗的關鍵,為此築土時,應同步進行振搗振實,以減少滲漏,加強堰堤的強度和穩定性。
7、待圍堰合攏成型後,進行圍堰內側清除汙水及淤泥的過程中,應隨時注意圍堰的穩定性,必須做到邊清淤邊加固圍堰。圍堰加固過程中應用12#鉛絲將所有木樁進行串聯,並保證上下間距不得大於30cm。
8、在圍堰內側工作麵範圍內,沿圍堰坡腳開挖一條寬0.5米、深0.5米,長5米的導流溝,確保渠內明水滲入工作麵後能夠有效排出。
三、編織袋圍堰注意事項
1、填築堰堤的材料采用抗滲性能較好的土,以利阻水、減少漏水、滲水。
2、當水深或現場條件限製無法正常清淤除雜時,編織袋的投放速度和築土速度不宜過快,應盡可能利用編織袋和築土把淤泥擠跑。如果編織袋和填土直接落在淤泥上,圍堰內排水後容易使堰堤發生位移,致使堰堤整體性垮掉,將可能帶來嚴重的人員傷亡和經濟財產損失。
3、圍堰的合攏點應選在下遊。
4、為應對緊急情況,應備足編織袋、鬥車和木樁等應急物資設備;相關管理人員保證24小時內能夠聯係上並隨時到場;組織好應急救助隊伍等準備工作。
